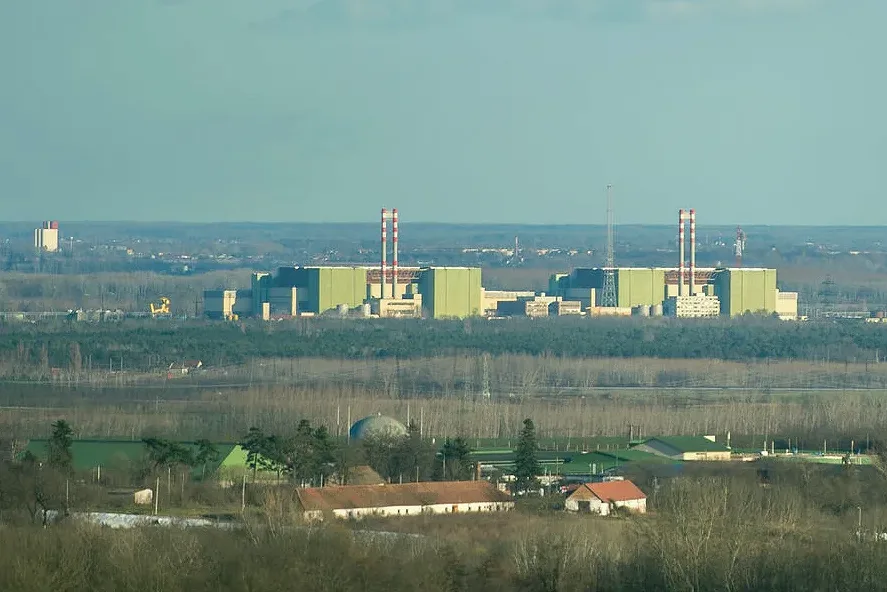

Премьер-министр Венгрии Петер Мадьяр высказал сомнения относительно действительности экологического разрешения, выданного российской компанией Росатом на строительство атомной электростанции Пакш-2. Причиной этих сомнений стало обмеление реки Дунай, о чем он сообщил на пресс-конференции, трансляция которой проходила на YouTube.
Мадьяр отметил, что низкий уровень воды уже создал проблемы с охлаждением действующей АЭС Пакш, в результате чего три из четырех энергоблоков, обеспечивающих почти половину электроэнергии страны, были остановлены. Премьер-министр задался вопросом, как в таких условиях будет функционировать Пакш-2 после его запуска.
Он также добавил, что глава венгерского ведомства по атомной энергетике подтвердила, что в условиях нынешнего уровня воды в Дунае экологическое разрешение для Пакш-2, связанное с его охлаждением, вызывает сомнения.
При этом Мадьяр не стал прямо отвечать на вопрос о возможности остановки строительства новых энергоблоков Пакш-2. Он лишь отметил, что текущее правительство будет реализовывать проекты, соответствующие интересам Венгрии с точки зрения экономической эффективности, безопасности и защиты окружающей среды. Премьер также призвал дождаться результатов аудита проекта, отметив, что в этом вопросе «имеются аспекты, связанные с Евросоюзом».
Строительство продолжается
Генеральный директор Росатома Алексей Лихачев в интервью порталу Страна Росатом заявил, что смена правительства в Венгрии не повлияла на строительство Пакш-2.
Он выразил готовность к диалогу и отметил, что компания готова ответить на любые вопросы венгерских властей, однако пока обращений от них не поступало. Лихачев выразил надежду, что обсуждение вопросов энергетической безопасности будет проходить конструктивно. В то же время он предупредил, что если ключевые параметры проекта будут изменены, это приведет к затягиванию сроков и увеличению стоимости строительства.
Он также сообщил, что в феврале начались работы по заливу бетона для фундамента пятого энергоблока, и к августу бетонирование завершено на 80%. На площадке шестого энергоблока продолжаются работы по копке котлована для реактора. В августе 2024 года была доставлена ловушка расплава весом 730 тонн, которая будет установлена под реактором для обеспечения безопасности в случае перегрева и плавления ядерного топлива.
«На предприятиях Росатома началось изготовление реакторов для обоих энергоблоков. Металлургические заготовки для пятого блока готовы на 100%, и мы скоро начнем сборку корпуса. Работы по отливке заготовок для реактора шестого блока идут по плану», — добавил Лихачев.
Аудит и возможная смена подрядчика
Правительство Мадьяра, сформированное в мае 2026 года, ранее анонсировало аудит всех соглашений по проекту Пакш-2. Мадьяр на пресс-конференции заявил, что будет проведен анализ всех контрактов, и при необходимости они могут быть пересмотрены или расторгнуты.
5 июня Лихачев сообщил, что Росатом через дипломатические каналы выразил готовность участвовать в консультациях с венгерскими властями по вопросам ценообразования и сроков реализации проекта. 8 июля венгерские власти сменили руководство материнской структуры оператора АЭС Пакш — госкорпорации MVM, а 24 числа в отставку был отправлен глава компании-заказчика Пакш-2.
7 августа Мадьяр допустил возможность замены Росатома на другого подрядчика, однако призвал дождаться завершения проверок. На брифинге 9 августа он сообщил, что предварительные результаты аудита вызывают недовольство: «Я пока не получил окончательных результатов, только промежуточные, и они не слишком обнадеживают. Если посмотреть на сроки строительства и текущее состояние объекта, картина выглядит неутешительной».
